Planilha Cronograma Físico-Financeiro
Monte o cronograma da obra com o valor e as datas de cada etapa e compare todo mês o que estava previsto com o que foi executado e pago. A planilha calcula o % que cada etapa já deveria ter, aponta as atrasadas e mostra o desembolso previsto × realizado no ano.



O que a planilha mostra
- % previsto de cada etapa calculado pela data de hoje
- Etapas atrasadas, no ritmo e adiantadas com cor automática
- Desembolso previsto × realizado mês a mês em gráfico
- Avanço físico da obra inteira ponderado pelo valor
- Saldo a pagar do orçamento sempre à vista
Como usar
- Em Configurações, ajuste as etapas e a tolerância de atraso.
- Em Etapas, informe o valor orçado, o início e o fim de cada etapa. Toda semana, atualize o % realizado.
- Em Desembolso, lance o previsto de cada mês (Tipo = Previsto) e cada pagamento feito (Tipo = Realizado).
- Confira em Etapas a coluna Situação: atrasada aparece em vermelho.

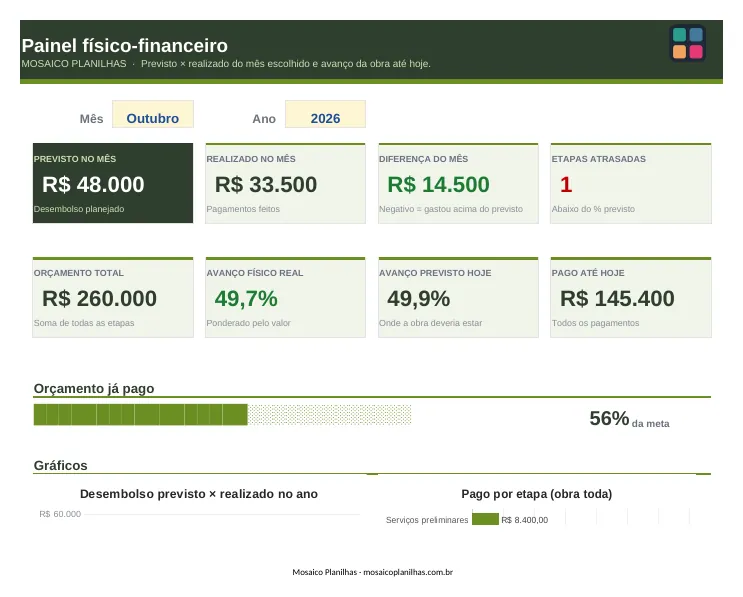

- No Painel, escolha o mês e compare previsto × realizado, físico e financeiro.
Abas

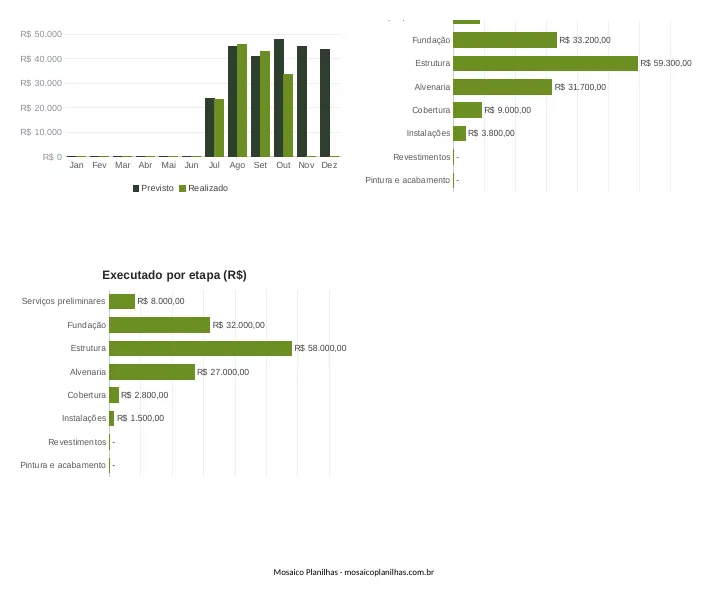

- Painel: Previsto × realizado no mês, avanço físico e etapas atrasadas.
- Desembolso: Valores previstos por mês e pagamentos feitos.
- Etapas: Cronograma: valor, datas, % previsto e % realizado.
- Configurações: Etapas e tolerância.
